Как легально покупать материалы и платить подрядчикам при строительстве частного дома: чеки, налоги, ИП

Строительство частного дома редко ограничивается одним договором и одной оплатой. Обычно владелец участка сам покупает часть материалов, часть закупает подрядчик, отдельные работы выполняют бригады, инженеры, проектировщики, электрики, специалисты по газу, технадзор. Если документы не собирать с первого дня, через несколько месяцев становится трудно доказать, кто что поставил, кому и за что платили, где гарантия, почему выросла смета и кто отвечает за дефекты.

Эта статья — практическая схема для частного застройщика в РФ: как платить подрядчику за строительство дома официально, можно ли покупать строительные материалы через ИП для личного дома, какие чеки и акты нужны при строительстве дома, как не смешать личные и предпринимательские расходы и как подготовиться к возможному спору. Материал не заменяет консультацию юриста или бухгалтера: налоговый режим ИП, состав работ, региональные требования и конкретный договор могут сильно менять выводы.

1. Зачем вообще оформлять закупки и оплату официально

Фраза подрядчика: платите наличными, так будет дешевле — на стройке встречается часто. Иногда за ней стоит реальная экономия на банковских комиссиях, но чаще — отсутствие нормального договора, гарантий и ответственности. Для заказчика это риск не только переплатить, но и остаться без доказательств.

Официальное оформление нужно не для бюрократии, а для четырех практических задач:

  • подтвердить, что деньги действительно переданы за конкретные работы или материалы;
  • зафиксировать объем, сроки, качество и гарантию;
  • доказать происхождение материалов, если возникнут дефекты или спор с продавцом;
  • показать налоговой и банку, что личные расходы и расходы бизнеса не смешаны.

При строительстве частного дома важны не только крупные платежи. Дефект может возникнуть из-за партии утеплителя, бетона, кровельной мембраны, окна, смеси для кладки или неправильного монтажа. Если нет чека, накладной, паспорта изделия, акта скрытых работ и фотофиксации, найти ответственного сложно.

Отдельная причина собирать документы — имущественные и налоговые вопросы. Например, расходы на строительство жилого дома могут иметь значение для налогового вычета, для подтверждения стоимости объекта, при продаже, разделе имущества, страховании, споре с подрядчиком или наследственных вопросах. Перечень документов и возможность учета расходов зависят от конкретной ситуации, поэтому лучше сразу оформлять покупки на реального заказчика и хранить полный комплект.

2. Кто может быть заказчиком: физлицо, ИП или компания

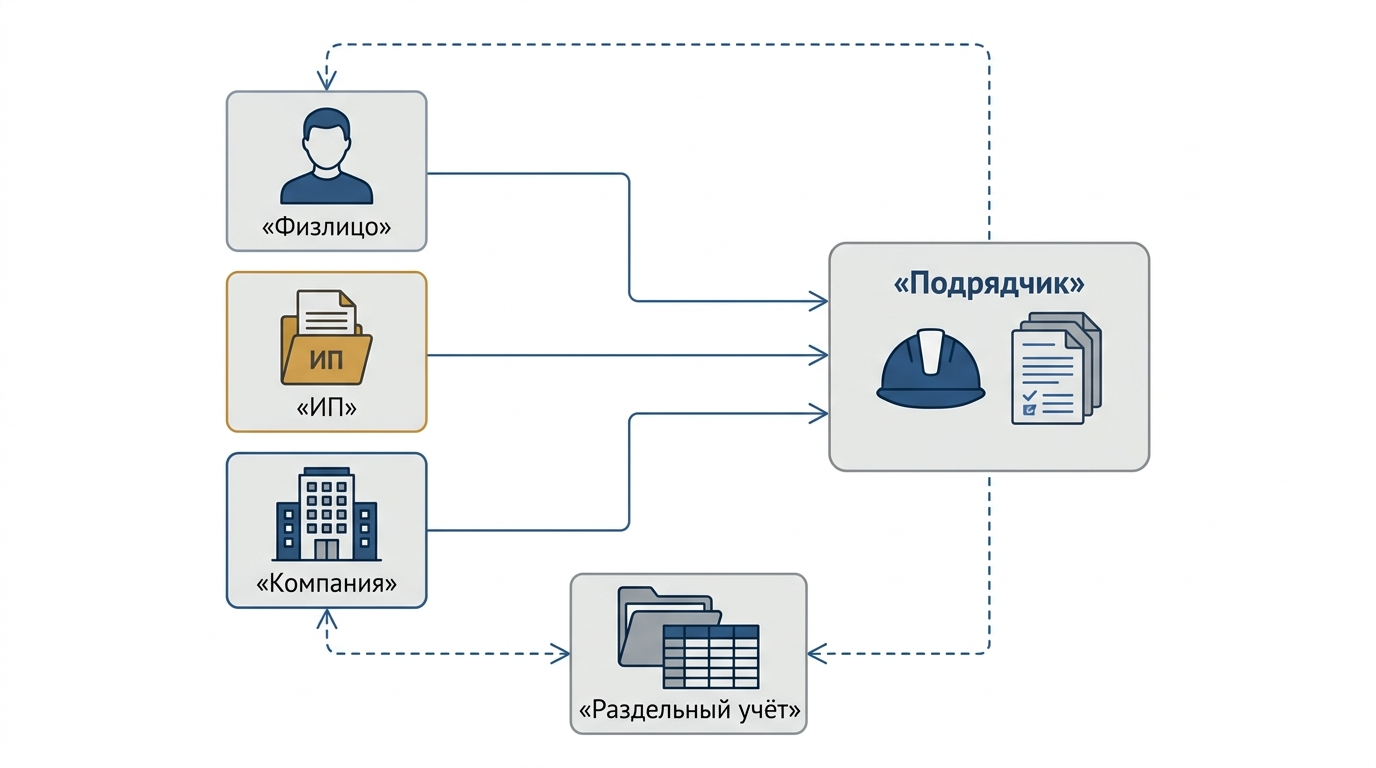

Схема вариантов оплаты строительства частного дома физлицом и ИП

Для личного дома заказчиком чаще всего выступает гражданин как физическое лицо. Это самый понятный вариант: человек строит дом для проживания, покупает материалы для себя, заключает договоры бытового или строительного подряда, оплачивает со своего личного счета.

Но на практике у владельца участка может быть ИП. Возникает вопрос: можно ли оплачивать материалы и подрядчиков со счета ИП, если дом строится для личного проживания? Банки обычно не запрещают ИП тратить деньги со своего расчетного счета на личные нужды: имущество ИП юридически не отделено от имущества гражданина так же жестко, как имущество ООО. Но банковская возможность не равна налоговой безопасности.

Ключевой принцип такой: если дом строится не для предпринимательской деятельности, а для личных целей, расходы на него нельзя автоматически включать в расходы бизнеса. Это особенно важно для ИП на УСН доходы минус расходы, на общем режиме, а также для ситуаций с входящим НДС.

Возможны три типовые схемы.

  1. Заказчик — физлицо. Материалы и работы оформляются на гражданина. Оплата идет с личной карты или счета. Это самый чистый вариант для личного дома.
  2. Оплата идет со счета ИП, но покупка личная. В назначении платежа и учете нужно показывать, что это личные расходы предпринимателя, а не расходы бизнеса. Такие траты обычно не уменьшают налоговую базу по предпринимательской деятельности.
  3. Дом или часть объекта реально используется в бизнесе. Например, строится гостевой дом под сдачу, мастерская, офис, производственное помещение. Тогда нужен отдельный анализ: назначение объекта, регистрация, налоговый режим, амортизация, НДС, подтверждение деловой цели. Без бухгалтера и налогового консультанта здесь лучше не действовать.

Если дом личный, безопаснее не создавать видимость, что стройка относится к бизнесу. Иначе можно получить вопросы от налоговой: почему расходы на бетон, кровлю и окна уменьшили налог по предпринимательской деятельности, если объект не используется для получения дохода.

3. Покупка строительных материалов через ИП для личного дома

Покупка строительных материалов через ИП для личного дома возможна технически: магазин примет оплату с расчетного счета, поставщик выставит счет, склад отгрузит материалы. Проблема начинается не в момент оплаты, а в момент налогового учета.

Если материалы куплены для личного дома, их не стоит включать в книгу учета доходов и расходов как предпринимательские расходы. То же относится к входящему НДС: если покупка не связана с облагаемой деятельностью, принимать НДС к вычету рискованно. На практике это один из самых частых конфликтных сценариев: предприниматель оплачивает личную стройку бизнес-картой, а бухгалтер или сам ИП ошибочно относит покупку к расходам бизнеса.

Чтобы снизить риски, придерживайтесь правил:

  • заранее решите, кто будет покупателем по документам: гражданин или ИП;
  • если объект личный, по возможности покупайте с личного счета и оформляйте документы на физлицо;
  • если оплатили со счета ИП, не включайте расходы в предпринимательскую налоговую базу без консультации бухгалтера;
  • в назначении платежа можно указывать, что оплата производится за материалы для личных нужд предпринимателя, если это соответствует фактам;
  • храните документы отдельно от предпринимательских расходов;
  • не смешивайте в одном счете материалы для личного дома и материалы для коммерческого объекта.

Особенно аккуратно нужно действовать, если ИП работает с юридическими лицами, участвует в закупках, применяет НДС или имеет значительный оборот. Большие личные строительные платежи со счета ИП могут заинтересовать банк с точки зрения экономического смысла операций. Это не значит, что платеж запрещен, но лучше иметь понятные пояснения и документы.

Если стройка длится несколько сезонов, заведите отдельную папку: личный дом. В ней храните счета, чеки, УПД, накладные, платежки, договоры, акты, паспорта изделий и переписку. В бухгалтерии ИП эти документы должны быть отделены от документов по бизнесу.

4. Какие документы брать при закупке материалов

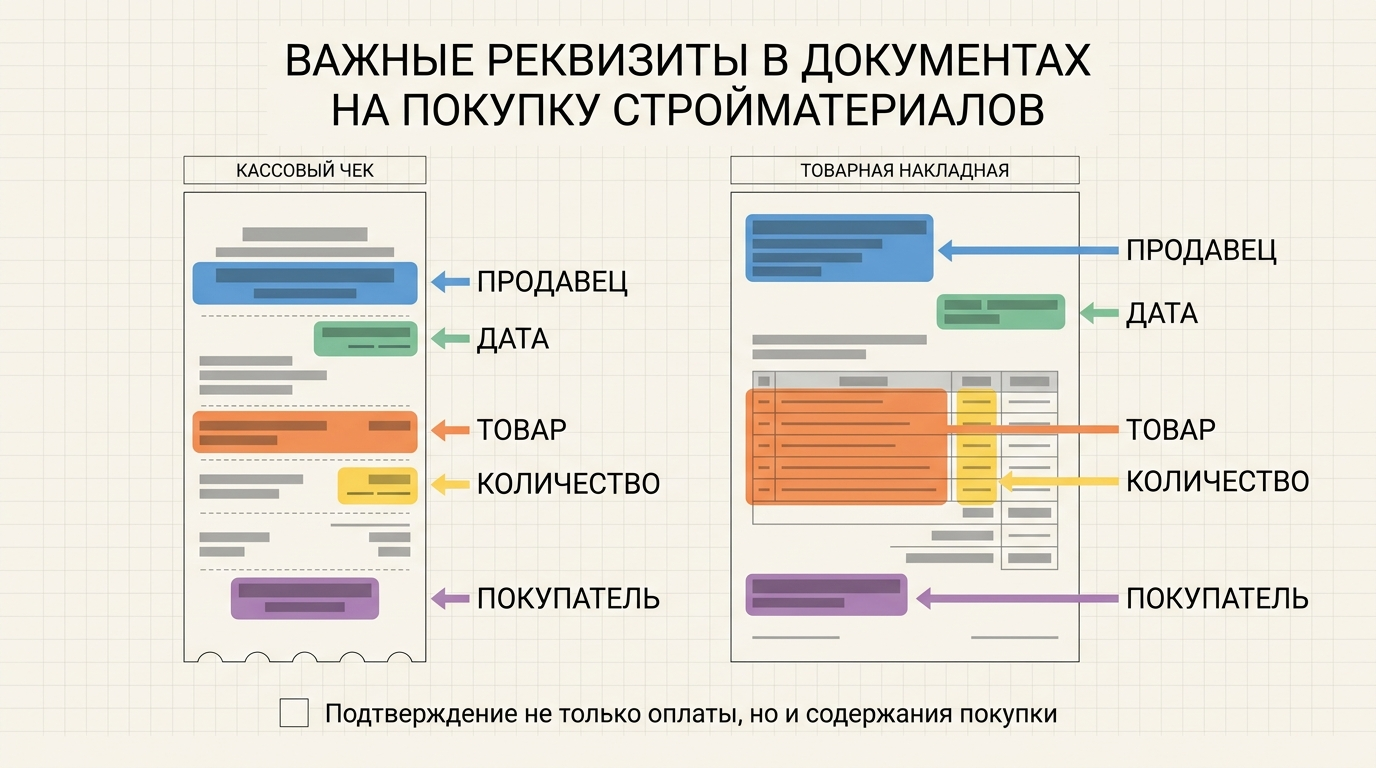

Кассовый чек и накладная с отмеченными важными реквизитами при покупке стройматериалов

Главное правило: документ должен подтверждать не просто факт оплаты, а связь конкретного товара с конкретным покупателем и объектом. Один банковский перевод или списание по карте не доказывает, что вы получили именно тот бетон, утеплитель или пиломатериал, который потом использовали в доме.

Минимальный набор зависит от способа покупки и статуса продавца.

Ситуация Что желательно получить На что обратить внимание
Розничная покупка в магазине кассовый чек, товарный чек или спецификация, гарантийный талон при наличии в чеке должны читаться продавец, дата, товар, количество, сумма
Покупка у поставщика по счету счет, кассовый чек при расчетах с физлицом, товарная накладная или УПД, транспортные документы покупатель, адрес доставки, номенклатура и количество должны совпадать с фактической поставкой
Доставка бетона, раствора, сыпучих материалов счет, чек или платежное поручение, товарная накладная, путевой/транспортный документ, паспорт качества при наличии важны дата, марка, объем, адрес объекта, подпись о приемке
Покупка оборудования чек, УПД или накладная, паспорт, инструкция, гарантийный талон, акт монтажа при установке подрядчиком серийные номера и комплектность лучше сверить при приемке
Покупка у самозанятого чек самозанятого, описание товара или работы, переписка, акт при необходимости чек должен быть сформирован через приложение или сервис налога на профессиональный доход

Для стройки особенно важны документы на материалы, от которых зависит безопасность и долговечность: бетон, арматура, кирпич и блоки, пиломатериалы для несущих конструкций, кровельные системы, гидроизоляция, утеплитель, окна, инженерное оборудование, кабель, трубы, котел, дымоход.

Если материалы закупает подрядчик, в договоре нужно заранее определить, какие документы он передает заказчику. Варианты бывают разные:

  • подрядчик покупает материалы за свой счет и включает их в цену работ;
  • заказчик перечисляет подрядчику аванс на материалы;
  • заказчик покупает материалы сам, подрядчик отвечает только за работы;
  • часть материалов поставляет заказчик, часть — подрядчик.

В каждом варианте важно понимать, кто несет риск неправильного выбора материала. Если подрядчик сам подобрал и купил материал, он обычно не может потом ссылаться на его неподходящее качество без доказательств. Если материал предоставил заказчик, подрядчик должен предупредить о непригодности или рисках, если как профессионал мог их выявить.

5. Как официально платить подрядчику за строительство дома

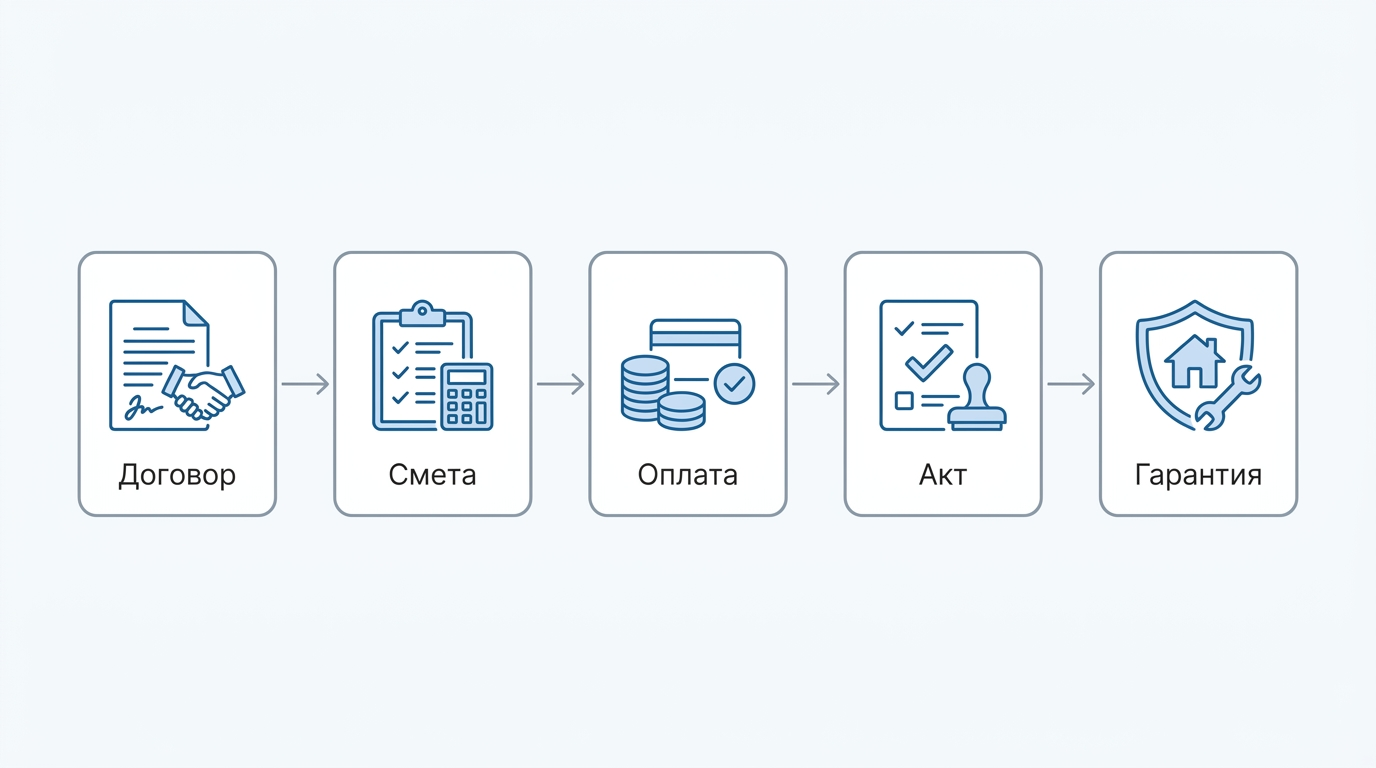

Схема официальной оплаты подрядчика по этапам строительства дома

Запрос как платить подрядчику за строительство дома официально обычно сводится к трем элементам: письменный договор, прозрачная оплата, акт приемки. Если выпал хотя бы один элемент, защита заказчика резко слабее.

Официальная схема выглядит так:

  1. выбираете подрядчика и проверяете его статус;
  2. согласовываете техническое задание, проект или рабочую документацию;
  3. утверждаете смету и график работ;
  4. подписываете договор подряда и приложения;
  5. оплачиваете аванс или этап безналично либо с документальным подтверждением наличной оплаты;
  6. принимаете этап по акту, фиксируете замечания;
  7. оплачиваете следующий этап только после приемки предыдущего;
  8. подписываете итоговый акт и получаете гарантийные документы.

Лучший способ оплаты для заказчика — безналичный перевод на расчетный счет подрядчика с понятным назначением платежа. Например: оплата по договору подряда, этап фундамент, счет такой-то. Если подрядчик — ИП или ООО и получает оплату от физлица, он, как правило, должен оформить кассовый чек по правилам применения ККТ, если нет специального исключения. Банковская платежка и кассовый чек решают разные задачи: платежка подтверждает перевод, чек — расчет с продавцом или исполнителем.

Если подрядчик — самозанятый, он должен сформировать чек в сервисе налога на профессиональный доход. Но самозанятость подходит не для всех строительных ситуаций: есть ограничения по доходу, нельзя нанимать работников по трудовым договорам, нельзя выдавать себя за строительную компанию с бригадой, если фактически работает коллектив. Для простых работ одного мастера чек самозанятого может быть нормальным вариантом, для строительства дома под ключ — часто недостаточным.

Если подрядчик — физическое лицо без статуса ИП или самозанятого, нужен письменный договор и расписки или банковские переводы. Налоговые обязанности такого исполнителя зависят от его статуса и характера дохода. Частному заказчику не стоит брать на себя роль бухгалтера подрядчика, но важно понимать: отсутствие у мастера статуса повышает риски по гарантиям, взысканию убытков и доказыванию профессиональной ответственности.

6. Проверка подрядчика до договора

Юридическое оформление не спасет, если подрядчик изначально ненадежен. До аванса нужно проверить не только цену, но и способность выполнить работу.

Минимальная проверка:

  • полное наименование ООО или ФИО ИП;
  • ИНН, ОГРН или ОГРНИП;
  • дата регистрации и основной вид деятельности;
  • полномочия подписанта договора;
  • адрес, телефон, сайт, деловая переписка;
  • судебные споры, исполнительные производства, массовые жалобы;
  • реальные построенные объекты, а не только визуализации;
  • состав бригады и ответственный прораб;
  • наличие проектировщика, инженера, технадзора или партнеров, если работы сложные.

Если подрядчик заявляет членство в СРО, лицензии, допуски, сертификаты, их нужно проверять по реквизитам, а не по картинке в презентации. Для обычного ИЖС не каждая работа требует СРО, но отдельные виды работ и подключения к сетям могут требовать специализированных организаций, аттестованных работников или соблюдения правил сетевых компаний. Газ, электрика, котельное оборудование, молниезащита, сложные фундаменты, подпорные стены, реконструкция несущих конструкций — зоны, где нужен профильный специалист.

Полезно запросить у подрядчика типовой договор заранее. Если компания отказывается показывать договор до аванса, не дает реквизиты, предлагает подписать пустую смету после начала работ или требует оплату на личную карту сотрудника, это серьезный сигнал.

Проверяйте не только юридическое лицо, но и техническую культуру. Хороший подрядчик спокойно обсуждает проект, смету, порядок приемки скрытых работ, фотофиксацию, гарантию, хранение материалов, ответственность за повреждение участка и соседних объектов.

7. Договор подряда: что обязательно прописать

Структура договора подряда для строительства частного дома

Договор подряда — главный документ стройки. Он должен отвечать на вопрос: какой результат, за какие деньги, в какой срок и с какой ответственностью должен получить заказчик.

В договоре и приложениях желательно зафиксировать:

  • предмет договора: строительство дома, этап, вид работ или конкретный результат;
  • адрес объекта и кадастровые ориентиры участка при необходимости;
  • проект, чертежи, техническое задание, спецификации;
  • состав работ: что входит и что не входит в цену;
  • смету с количеством, единицами измерения, материалами и работами;
  • сроки начала, окончания и промежуточные этапы;
  • порядок поставки материалов и ответственность за их качество;
  • порядок изменения проекта и сметы;
  • условия оплаты: аванс, этапы, удержание, окончательный расчет;
  • порядок приемки, акты, сроки проверки работ;
  • требования к скрытым работам и фотофиксации;
  • гарантийные обязательства и порядок устранения дефектов;
  • ответственность за просрочку, некачественные работы, повреждение имущества;
  • порядок расторжения договора и расчетов при досрочном прекращении;
  • порядок разрешения споров.

Особое внимание — фразам, которые размывают ответственность. Например: работы выполняются по усмотрению подрядчика, цена ориентировочная, объем уточняется в процессе, материалы аналогичные, сроки зависят от обстоятельств. Иногда такие формулировки неизбежны, потому что стройка зависит от погоды, поставок, грунтов и проектных решений. Но неопределенность должна иметь процедуру: кто согласует изменения, как оформляется дополнительная смета, когда заказчик вправе отказаться.

Если строительство идет по проекту, договор должен ссылаться на конкретную редакцию проекта. Если проекта нет, а работы сложные, это не экономия, а риск. Фундамент, перекрытия, стропильная система, подпорные стены, большие проемы, нестандартные грунты и участки с уклоном требуют расчетов. Подрядчик-строитель не всегда является проектировщиком. Если решение зависит от грунта, снеговой и ветровой нагрузки, уровня грунтовых вод, типа конструкции, нужен инженер или проектировщик.

8. Смета и график оплат: как не потерять контроль

Смета — не просто список цен. Это инструмент управления стройкой и главный способ понять, за что вы платите. Чем подробнее смета, тем меньше споров в середине сезона.

В смете должны быть разделены:

  • работы;
  • материалы;
  • доставка;
  • аренда техники;
  • временные сооружения;
  • вывоз мусора;
  • расходники;
  • непредвиденные работы, если они допускаются;
  • налоги и накладные расходы, если подрядчик их выделяет.

Не стоит соглашаться на смету из одной строки: дом под ключ — 8 млн рублей. Для сравнения предложений она бесполезна. Один подрядчик может включить дренаж, утепленную отмостку, водосточную систему и черновую электрику, другой — только коробку без инженерии. Формально цена ниже, фактически итог дороже.

График оплат лучше привязывать не к календарным датам, а к завершенным и принятым этапам. Например:

  • аванс на мобилизацию и закупку подтвержденных материалов;
  • оплата после устройства фундамента и подписания акта;
  • оплата после возведения стен;
  • оплата после монтажа кровли;
  • окончательный расчет после устранения замечаний.

Для заказчика полезно предусмотреть удержание части суммы до итоговой приемки. Размер удержания и условия возврата стороны определяют сами. Важно, чтобы это было прописано в договоре, а не возникало устно в конце работ.

Любое изменение сметы оформляйте письменно: дополнительным соглашением, согласованной ведомостью изменений, письмом в мессенджере с четким подтверждением сторон. Если подрядчик говорит, что надо срочно заменить материал или усилить конструкцию, сначала нужно понять причину. Если причина техническая — требуется обоснование проектировщика или инженера. На сложных участках экономия на проверке решения может привести к дефектам, которые стоят дороже всей экспертизы.

9. Акты приемки, скрытые работы и фотофиксация

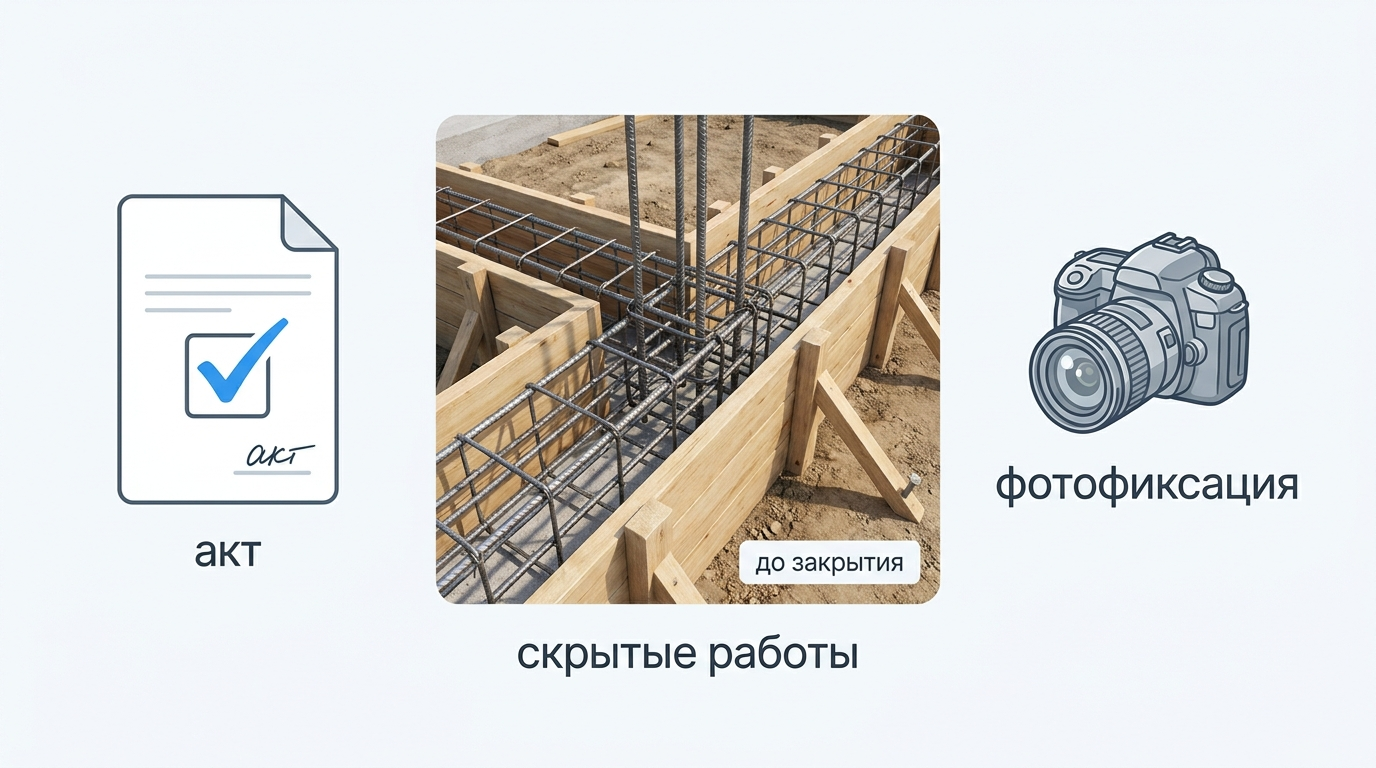

Акт скрытых работ и фотофиксация армирования фундамента перед бетонированием

Акт приемки — документ, который подтверждает, что работы выполнены и приняты. Для частной стройки не обязательно использовать строго государственные формы КС-2 и КС-3, если стороны не обязались это делать. Можно использовать простой акт выполненных работ с описанием этапа, объема, даты, стоимости и замечаний. Но для крупных подрядчиков формы КС-2 и справка КС-3 привычны и удобны.

Главное — не подписывать акт автоматически. Подписание без замечаний не лишает права предъявлять требования по скрытым дефектам, но усложняет спор по очевидным недостаткам, которые можно было увидеть при приемке.

Особое значение имеют акты скрытых работ. Это работы, которые позже будут закрыты другими слоями и станут недоступны для осмотра без разрушения конструкций. Например:

  • армирование фундамента до заливки бетона;
  • гидроизоляция подземных конструкций;
  • утепление и пароизоляция кровли;
  • узлы примыкания окон и кровли;
  • прокладка кабелей и труб в стенах, стяжке, перекрытиях;
  • устройство дренажа до обратной засыпки;
  • крепление элементов каркаса до обшивки.

По таким работам полезны три элемента: акт, фото или видео до закрытия, отметка технадзора или ответственного специалиста. Если конструкция сложная, приемку должен делать не только владелец участка, но и инженер. Например, качество армирования, защитный слой бетона, узлы каркасного дома, монтаж мембран и вентиляционных зазоров сложно оценить без опыта.

В акте приемки указывайте замечания конкретно: не просто есть недоделки, а что именно, где находится, в какой срок устранить. Можно приложить фото с нумерацией. Если подрядчик отказывается подписывать акт с замечаниями, направьте замечания письменно тем способом, который предусмотрен договором, и сохраните подтверждение отправки.

10. Наличные, карта, перевод: какие подтверждения нужны

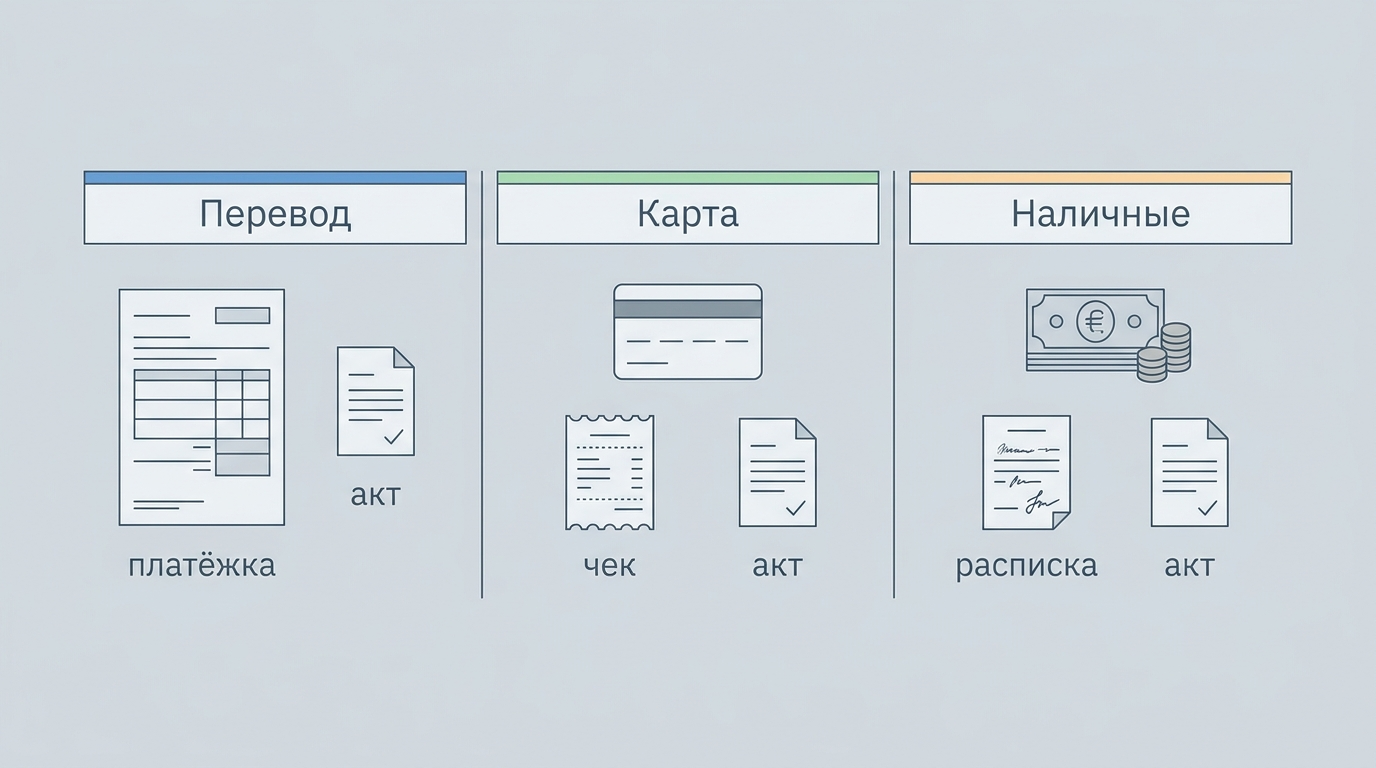

Сравнение способов оплаты подрядчику и необходимых документов

Способ оплаты влияет на набор документов. Безналичный перевод удобнее всего доказывать, но и он не заменяет договор и акт. Наличные допустимы, но требуют аккуратного оформления.

Способ оплаты Что должен сохранить заказчик Основные риски
Перевод на расчетный счет ООО или ИП договор, счет, платежное поручение или банковскую квитанцию, кассовый чек при расчете с физлицом, акт оплата не совпадает с этапом или назначением платежа
Оплата картой в офисе или через терминал кассовый чек, банковский чек, договор, акт чек не содержит понятного предмета работ
Перевод на карту физлица договор, переписку, расписку или подтверждение назначения платежа, акт сложно доказать, что это была оплата именно подрядчику, а не личный перевод
Наличные ООО или ИП кассовый чек, приходный кассовый ордер при применимости, договор, акт отсутствие чека, лимиты и внутренние правила подрядчика
Наличные физлицу договор, расписка, акт, паспортные данные сторон спор о сумме, назначении и факте передачи денег
Оплата самозанятому чек самозанятого, договор или задание, акт исполнитель фактически работает как бригада или превышает допустимые условия режима

Расписка должна содержать дату, место, сумму цифрами и прописью, основание платежа, реквизиты договора или описание работ, ФИО и паспортные данные получателя, подпись. Лучше, если деньги передаются под конкретный этап, а не просто в счет строительства.

Назначение банковского платежа формулируйте так, чтобы через год было понятно, за что платили. Плохо: перевод, аванс, за работу. Лучше: оплата по договору подряда от такой-то даты, этап монтаж кровли, счет такой-то. Если платите за материалы подрядчику, указывайте это отдельно и требуйте отчетные документы.

Не соглашайтесь оплачивать ООО или ИП на личную карту директора, прораба, менеджера или родственника, если в договоре подрядчиком является организация. В суде и в налоговой такая оплата может выглядеть как перевод постороннему человеку. Если подрядчик настаивает, пусть меняет договор, выставляет корректные реквизиты и оформляет получение денег документально.

11. Налоговые нюансы при строительстве частного дома

Для частного застройщика налоги возникают не всегда, но игнорировать их нельзя. Основные вопросы появляются в четырех ситуациях.

Первая ситуация — личные расходы через ИП. Если предприниматель оплачивает стройку личного дома со счета ИП, расходы обычно не должны уменьшать налог по бизнесу. Для УСН доходы минус расходы это означает: не включать бетон, кирпич, окна и работы по личному дому в налоговые расходы без законного основания. Для общего режима — осторожно с НДС и расходами. Ошибка может привести к доначислениям, пеням и спорам.

Вторая ситуация — подрядчик без статуса. Если вы платите физическому лицу, он сам несет ответственность за декларирование дохода, если обязан это сделать. Но для заказчика проблема практическая: у такого исполнителя может не быть кассового чека, гарантийной службы, имущества для взыскания ущерба. Если работы значимые, лучше выбирать ИП, ООО или самозанятого в пределах допустимых работ.

Третья ситуация — налоговый вычет на строительство. Для получения имущественного вычета по строительству жилого дома важны документы, подтверждающие расходы и право на объект. Возможность вычета, состав расходов, лимиты и момент обращения зависят от налогового законодательства и статуса налогоплательщика. Если документы оформлены на ИП, подрядчика или третьих лиц, могут возникнуть вопросы. Для вычета лучше заранее уточнить у налогового консультанта, какие документы должны быть на ваше имя.

Четвертая ситуация — последующая продажа дома. Документально подтвержденные расходы могут иметь значение при расчете налоговой базы при продаже, если применим соответствующий порядок. Здесь важны даты владения, статус объекта, кадастровая стоимость, семейные обстоятельства, вычеты и другие условия. Чем лучше собран архив стройки, тем проще доказывать расходы.

Отдельно стоит сказать о банках. Крупные операции по счету ИП, особенно не связанные с обычной деятельностью, могут вызвать запрос документов. Банк может попросить пояснить экономический смысл платежей. Ответ будет проще, если у вас есть договор, счет, документы на участок и понятная пометка, что платежи относятся к личному строительству и не включаются в предпринимательские расходы.

12. Если материалы покупает подрядчик

Многие заказчики выбирают вариант под ключ: подрядчик сам закупает материалы, организует доставку и отвечает за результат. Это удобно, но только если договор правильно распределяет обязанности.

Нужно заранее определить:

  • входит ли стоимость материалов в общую цену;
  • кто выбирает производителя и марку;
  • допускается ли замена материала на аналог;
  • кто согласует замену и в какой форме;
  • передает ли подрядчик заказчику чеки, УПД, накладные, паспорта качества;
  • кто отвечает за хранение материалов на участке;
  • что происходит с остатками материалов;
  • как оформляется перерасход;
  • кто несет риск порчи или кражи до приемки этапа.

Если подрядчик покупает материалы за свой счет и продает вам результат работ, он может не передавать каждую закупочную накладную, если цена твердая и материалы включены в его ответственность. Но заказчику все равно нужны документы, подтверждающие качество и происхождение критичных материалов: паспорта, сертификаты, гарантийные талоны, спецификации оборудования.

Если вы перечисляете подрядчику деньги именно на закупку, лучше требовать отчет: что куплено, у кого, в каком количестве, по какой цене, где документы. Иначе аванс на материалы превращается в неконтролируемый заем подрядчику.

Опасный вариант — подрядчик просит оплатить материалы напрямую на карту поставщика или третьего лица, но документы обещает потом. Если вы платите поставщику, лучше сами становитесь покупателем по счету и документам. Если покупателем является подрядчик, пусть он платит сам и отвечает перед вами по договору.

13. Технический надзор и специалисты: когда без них нельзя

Юридически правильные документы не заменяют техническую приемку. Заказчик может иметь договор и чеки, но не заметить дефект до того, как он будет закрыт отделкой. Потом спорить дороже и сложнее.

Технадзор особенно нужен, если:

  • дом строится по индивидуальному проекту;
  • участок имеет сложные грунты, уклон, высокий уровень грунтовых вод;
  • применяется монолитный железобетон, свайные решения, подпорные стены;
  • дом каркасный или деревянный, где критичны узлы, влажность и защита древесины;
  • используется плоская кровля, эксплуатируемая кровля, сложная гидроизоляция;
  • есть большие пролеты, панорамное остекление, нестандартные проемы;
  • подрядчик предлагает заменить проектное решение более простым;
  • работы выполняют разные бригады, и нужен контроль стыков.

Технадзор должен быть независимым от подрядчика. Его задача — не мешать стройке, а проверять ключевые этапы, фиксировать замечания и подтверждать, что скрытые работы можно закрывать. Для спора ценность имеют не только устные комментарии, но и отчеты, фотографии, акты осмотра.

Для инженерных систем также нужны профильные специалисты. Электрика, отопление, вентиляция, дымоходы, газ, водоподготовка и канализация зависят от нагрузок, оборудования, схемы эксплуатации и требований производителей. Универсальных безопасных решений здесь нет. Если подрядчик говорит, что всегда так делаем, это не заменяет расчета и инструкции производителя.

14. Как хранить документы по стройке

Архив документов по строительству частного дома с папками по договорам, чекам и актам

Документы нужно собирать не в конце, а с первого платежа. Стройка длится долго, поставщиков много, чеки выцветают, мессенджеры теряются, сотрудники подрядчика меняются. Организованный архив экономит деньги.

Практичная структура архива:

  • участок и право на землю;
  • проект, изыскания, расчеты, технические условия;
  • договоры с подрядчиками;
  • сметы и дополнительные соглашения;
  • счета и платежные документы;
  • чеки, накладные, УПД по материалам;
  • акты выполненных работ;
  • акты скрытых работ;
  • фото и видео по этапам;
  • переписка и согласования;
  • гарантийные документы и паспорта оборудования;
  • претензии, ответы, заключения экспертов.

Бумажные чеки лучше сразу сканировать или фотографировать: термобумага выцветает. Электронные чеки сохраняйте в PDF или изображениях, а не только в приложении банка. В названии файла указывайте дату, поставщика и предмет: 2025-05-14-бетон-фундамент, 2025-06-02-акт-стены, 2025-07-10-окна-гарантия.

Переписку в мессенджерах не стоит считать надежным архивом. Важные изменения переносите в дополнительное соглашение или хотя бы фиксируйте письмом: подтверждаем замену утеплителя на такой-то, цена меняется на такую-то сумму, срок продлевается до такой-то даты. Чем конкретнее текст, тем выше доказательная ценность.

15. Что делать, если возник спор с подрядчиком

Спор лучше предупреждать, но на стройке он может возникнуть даже с нормальным подрядчиком: задержка поставок, погода, ошибка проектирования, некачественная работа, рост цен, недопонимание по составу работ.

Алгоритм действий:

  1. остановите оплату спорного этапа, если это допускает договор и работы не приняты;
  2. письменно зафиксируйте претензии: что не выполнено, где дефект, на какой пункт договора ссылаетесь;
  3. сделайте фото и видео с датой и привязкой к месту;
  4. пригласите подрядчика на совместный осмотр;
  5. составьте акт с замечаниями;
  6. при технически сложном дефекте привлеките независимого специалиста;
  7. направьте претензию способом, указанным в договоре;
  8. не допускайте закрытия скрытых дефектов до фиксации;
  9. сохраняйте спокойный деловой тон переписки;
  10. при серьезной сумме обратитесь к юристу до расторжения договора.

Не стоит сразу выгонять бригаду, менять замки и нанимать других мастеров, если дефекты еще не зафиксированы. Подрядчик потом может заявить, что недостатки возникли из-за вмешательства третьих лиц. Сначала фиксация, потом решение: устранение силами подрядчика, снижение цены, привлечение другой организации, расторжение, экспертиза.

Если подрядчик просит подписать акт задним числом или без фактической приемки, откажитесь. Если часть работ выполнена нормально, а часть с дефектами, можно подписать акт с перечнем замечаний и удержанием суммы до устранения, если это соответствует договору. Главное — не оставлять спор в устных договоренностях.

16. Чек-лист заказчика перед оплатой и приемкой

Перед каждым крупным платежом пройдите короткую проверку. Она занимает 10–20 минут, но часто предотвращает дорогостоящие ошибки.

Перед авансом подрядчику:

  • подрядчик проверен по реквизитам;
  • подписан договор с правильным наименованием сторон;
  • есть смета и график работ;
  • понятно, кто покупает материалы;
  • прописан порядок изменения цены;
  • указан порядок приемки и гарантия;
  • реквизиты для оплаты совпадают с договором;
  • аванс привязан к конкретному этапу или закупке;
  • есть счет или иное основание платежа.

Перед приемкой этапа:

  • объем работ соответствует смете;
  • скрытые работы сфотографированы и оформлены;
  • отклонения от проекта согласованы письменно;
  • материалы соответствуют спецификации;
  • есть документы на критичные материалы;
  • замечания записаны конкретно;
  • сроки устранения дефектов указаны в акте;
  • следующий платеж не производится до закрытия существенных замечаний.

При покупке материалов:

  • покупатель в документах указан правильно;
  • товарная позиция, количество и цена читаются;
  • чек сохранен и отсканирован;
  • накладная или УПД подписаны при приемке;
  • проверена комплектность и внешний вид;
  • паспорта и гарантии убраны в архив;
  • доставка подтверждена документом или отметкой;
  • личные расходы не попали в учет ИП как бизнес-расходы.

17. Краткий вывод

Легальная оплата подрядчиков и закупка материалов при строительстве частного дома строятся на простой логике: реальный заказчик, понятный договор, прозрачная оплата, акт приемки и сохраненные документы. Если дом личный, безопаснее оформлять материалы и работы на физлицо и платить с личного счета. Оплата со счета ИП возможна, но требует раздельного учета: личные строительные расходы обычно не должны уменьшать налоговую базу бизнеса и не дают автоматического права на вычет НДС.

Подрядчику лучше платить поэтапно, после подписанного договора, сметы и приемки работ. Безналичный расчет на реквизиты из договора, кассовый чек при необходимости, акт выполненных работ и документы на материалы — минимальная защита заказчика. Наличные и переводы на личные карты повышают риски и требуют расписок, точного назначения платежа и аккуратной фиксации.

Главные документы частной стройки — договор, смета, график, платежные подтверждения, чеки, накладные или УПД, акты этапов, акты скрытых работ, фотофиксация, гарантийные документы и переписка. Для фундамента, несущих конструкций, кровли, инженерных систем и сложных участков нужен не только юрист или бухгалтер, но и технический специалист: проектировщик, инженер, геолог или независимый технадзор. Именно сочетание юридической аккуратности и технического контроля дает заказчику реальную защиту, а не просто папку с бумагами.

Теги: закупка материалов,налоги,подрядчик,юридические вопросы
