Строительство частного дома почти всегда начинается с доверия: заказчик показывает проект или эскиз, подрядчик обещает построить качественно, быстро и в рамках бюджета. Проблемы появляются позже — когда в смете обнаруживаются лишние объёмы, материалы оказываются не теми, что обсуждались, а цена растёт из-за «непредвиденных» работ. Часто это не единичная ошибка, а заранее заложенная схема.
Обман подрядчиков при строительстве частного дома редко выглядит как прямой отказ выполнять обязательства. Намного чаще он прячется в документах: укрупнённых строках сметы, неясных единицах измерения, отсутствии привязки к проекту, устных договорённостях о допработах и слабом договоре. Заказчик видит итоговую сумму, но не понимает, что именно покупает за эти деньги.
Эта статья — практический разбор для частного застройщика. Разберём, какие скрытые схемы в смете на дом встречаются чаще всего, на что смотреть в смете и договоре при строительстве дома, как сравнивать предложения подрядчиков и когда нужно подключать независимого сметчика, инженера или технадзор.
Смета и договор — это не формальность для бухгалтерии. Для частного строительства это основные инструменты контроля денег, сроков и результата. Если они составлены расплывчато, подрядчик получает возможность трактовать работы в свою пользу.
Типовой конфликт выглядит так:
Такая ситуация опасна не только переплатой. При давлении на бюджет подрядчик может начать экономить на материалах, нарушать технологию, менять конструктивные решения без расчёта. Для фундамента, несущих стен, перекрытий, кровли и инженерных систем это уже вопрос безопасности и ресурса дома.

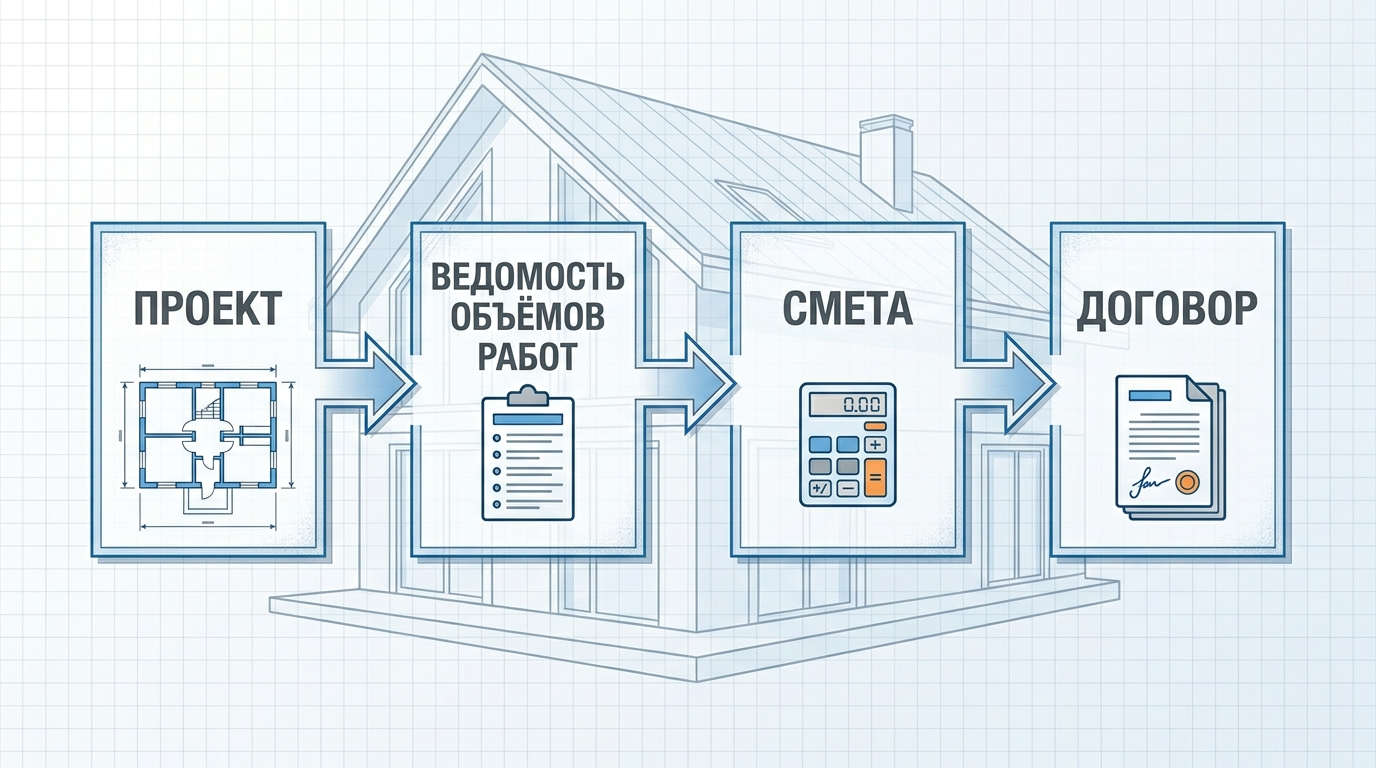

Главный принцип защиты: проект, ведомость объёмов, смета и договор должны описывать один и тот же объект одними и теми же словами. Если в проекте одно, в смете другое, а в договоре третье — спор почти неизбежен.

Прежде чем искать обман, нужно понять нормальную структуру документов. У заказчика должен быть не просто набор красивых картинок дома, а комплект исходных данных, по которым можно считать объёмы и контролировать исполнение.
Проект задаёт архитектуру, конструктив, материалы и технические решения. Для простой дачи это может быть относительно небольшой комплект, для капитального дома — полноценная проектная документация с конструктивными узлами, инженерией, спецификациями.
Именно проект отвечает на вопросы:
Если нет проекта, подрядчик фактически сам становится проектировщиком на стройплощадке. Это рискованно: решения начинают принимать по цене, удобству бригады или наличию материалов, а не по расчёту. Особенно опасно это на сложных грунтах, при перепадах рельефа, тяжёлых стеновых материалах, больших пролётах, эксплуатируемых чердаках и сложной кровле.
Ведомость объёмов работ — промежуточный документ между проектом и сметой. В ней фиксируют, сколько именно нужно выполнить: кубометров бетона, квадратных метров кладки, погонных метров армопояса, квадратных метров кровли, точек электрики и так далее.
Для заказчика ведомость полезна тем, что отделяет количество от цены. Сначала проверяется объём, затем — расценка. Если сразу смотреть только на итоговую сумму, легко пропустить завышения.
Корректная смета должна быть привязана к объекту, проекту и этапу работ. В ней по каждой позиции должны быть указаны:
Строка «материалы для фундамента — 850 000 руб.» не даёт заказчику почти никакой защиты. Строки с бетоном, арматурой, опалубкой, гидроизоляцией, песком, щебнем, доставкой и работами — уже дают возможность проверки.
Договор закрепляет правила игры: что подрядчик обязан сделать, в какой срок, из каких материалов, по какой цене, как принимаются этапы, как согласуются изменения. Смета должна быть приложением к договору, а не отдельным файлом в мессенджере.
Если в договоре написано, что цена определяется по смете, но сама смета не подписана сторонами и не указана как приложение, спорить будет сложнее. То же относится к проекту, техническому заданию, графику работ и графику платежей.

Обман легче предотвратить до начала стройки. На этапе переговоров подрядчик уже показывает, как он будет работать с деньгами и документами.
Насторожить должны следующие признаки:
Отдельный красный флаг — слишком низкая цена по сравнению с другими предложениями. Иногда подрядчик действительно имеет хорошие условия закупки или свободную бригаду. Но часто заниженная стартовая цена используется как крючок: заказчик выбирает дешёвое предложение, а затем бюджет добирают допработами.
Нормальный подрядчик может спорить с замечаниями заказчика, но он должен быть готов объяснять расчёты, показывать состав цены и письменно фиксировать договорённости. Нежелание работать прозрачно — само по себе повод остановиться.

Смета — главное поле для скрытых манёвров. Ниже — частые схемы, которые встречаются при строительстве частных домов.
Самая простая схема — увеличить количество. В смете может оказаться больше бетона, кладки, утеплителя, штукатурки, кровельного покрытия или труб, чем требуется по проекту.
Примеры:
Важно: технологические запасы действительно нужны. У материалов есть подрезка, нахлёсты, бой, потери при транспортировке, особенности монтажа. Но запас должен быть объяснимым и зависеть от конкретного материала, раскладки, конструкции и условий работ. Универсальной безопасной цифры для всех случаев нет.
Одна и та же работа может быть включена в смету дважды под разными названиями. Например, в разделе фундамента есть «устройство опалубки», а ниже — «монтаж щитов опалубки». В кровле отдельно указаны «монтаж мембраны» и «укладка гидроизоляционной плёнки», хотя речь может идти об одном слое.
Задвоение часто прячется в разных разделах: часть работ попадает в основной этап, часть — в подготовительные или прочие работы. Заказчик видит длинную смету и не всегда замечает повтор.

Фразы «комплекс работ», «домокомплект», «монтаж под ключ», «прочие материалы», «расходники», «общестроительные работы» опасны не сами по себе, а отсутствием расшифровки.
Иногда укрупнённая строка допустима на предварительном этапе, когда заказчик сравнивает порядок бюджета. Но перед подписанием договора она должна быть раскрыта. Иначе после начала работ выяснится, что подрядчик вкладывал в неё один состав, а заказчик ожидал другой.

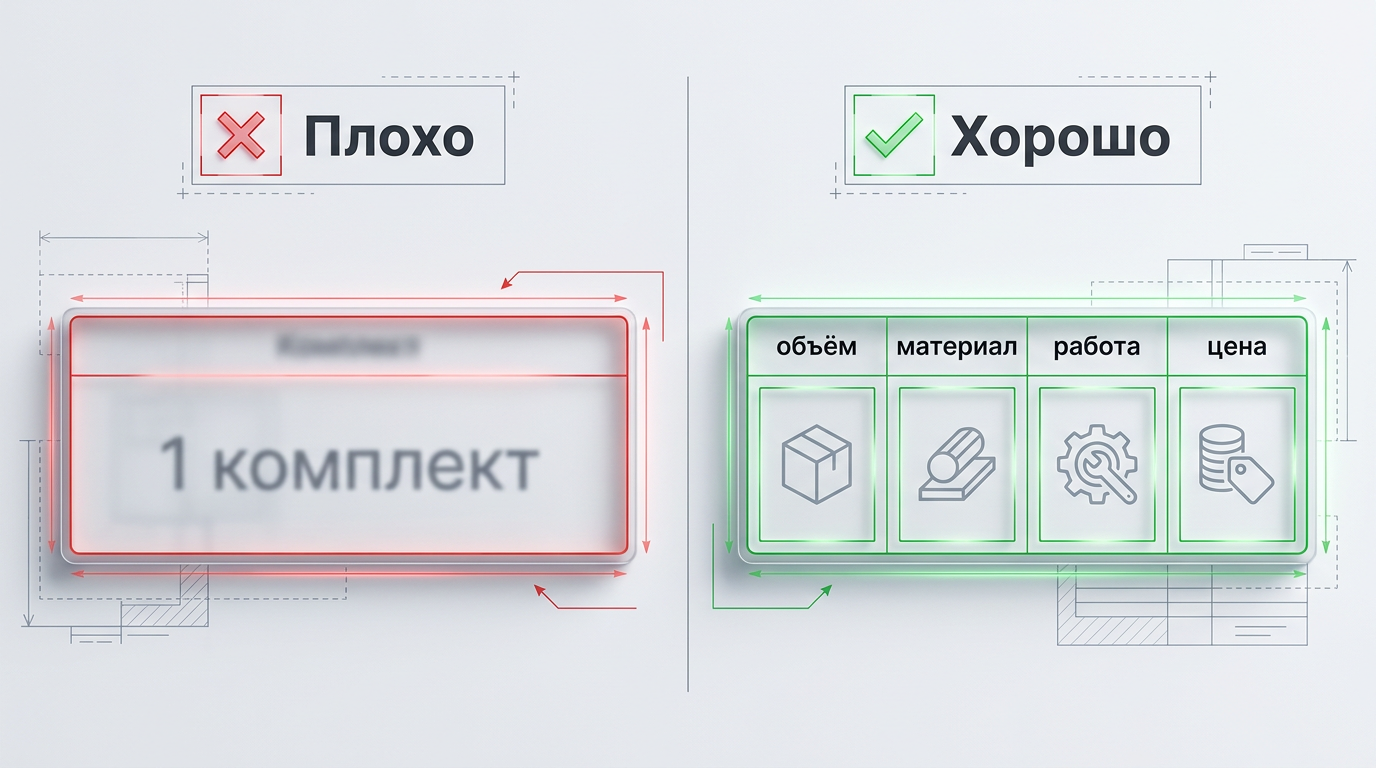

Плохая строка сметы: «Кровельные работы — 1 комплект».
Нормальная детализация: стропильная система, мауэрлат, крепёж, обработка древесины, пароизоляция, утепление при наличии тёплой кровли, контробрешётка, обрешётка, мембрана, покрытие, доборные элементы, водосточная система, снегозадержатели, работа по каждому блоку.
Подрядчик может сознательно исключить из сметы обязательные работы, чтобы предложение выглядело дешевле. Позже эти работы предъявляют как дополнительные.
Часто не включают:
Не все эти позиции обязан оплачивать заказчик отдельно. Важно другое: до подписания договора должно быть понятно, что включено в цену, а что нет.
В смете может быть указан хороший материал, а на объект привозят более дешёвый аналог. Иногда подрядчик формально оставляет себе такую возможность через фразу «или аналог». Сам по себе аналог не проблема, если он равнозначен по характеристикам и согласован письменно. Проблема — когда «аналог» хуже по прочности, толщине, плотности, влагостойкости, огнестойкости, долговечности или совместимости с системой.
Особенно внимательно нужно относиться к бетону, арматуре, гидроизоляции, утеплителю, мембранам, крепежу, древесине, оконным системам, котельному оборудованию, трубам и кабелю. Экономия на этих позициях может не проявиться сразу, но повлияет на ресурс дома.
Одна и та же работа может считаться в квадратных метрах, кубометрах, погонных метрах, штуках или комплектах. Если единица выбрана неясно, проверить смету сложно.
Например, «монтаж перегородок — 1 комплект» ничего не говорит. Нужно понимать площадь перегородок, материал, толщину, высоту, наличие армирования, перемычек, проёмов, подготовки основания и отделки.
Единица «комплект» допустима только там, где состав комплекта раскрыт: например, конкретный узел ввода воды с перечнем элементов.
В смете могут появляться коэффициенты за сложность, срочность, высоту, зимние работы, стеснённость, удалённость участка. Часть из них может быть обоснована. Например, работа зимой действительно требует дополнительных мероприятий, а участок без подъезда увеличивает логистику.
Но коэффициент должен иметь причину. Если в смете стоит надбавка, подрядчик должен объяснить, за что именно она применяется и к каким позициям относится. Нельзя автоматически переносить повышающий коэффициент на весь дом без технического обоснования.
Ещё одна схема — взять крупный аванс под срочную закупку материалов, а затем затянуть работы, заменить материалы или исчезнуть. Иногда подрядчик убеждает: «цены завтра вырастут», «поставщик держит бронь только сегодня», «без полной предоплаты бригада не выйдет».
Закупки действительно требуют планирования, но безопаснее привязывать платежи к конкретным поставкам, документам, этапам и фактическому наличию материалов на объекте. Если материал закупается за деньги заказчика, нужно заранее определить, кому он принадлежит, где хранится и как подтверждается его количество.
Не каждая неточность означает обман. Смета на частный дом может содержать ошибки из-за неполного проекта, изменения решений, человеческого фактора, устаревших цен или недопонимания задания. Важно оценивать реакцию подрядчика.
Рабочая ошибка выглядит так:
Похоже на схему, если подрядчик:
Заказчику не нужно становиться профессиональным сметчиком. Но нужно добиваться, чтобы каждая существенная сумма имела понятное основание.

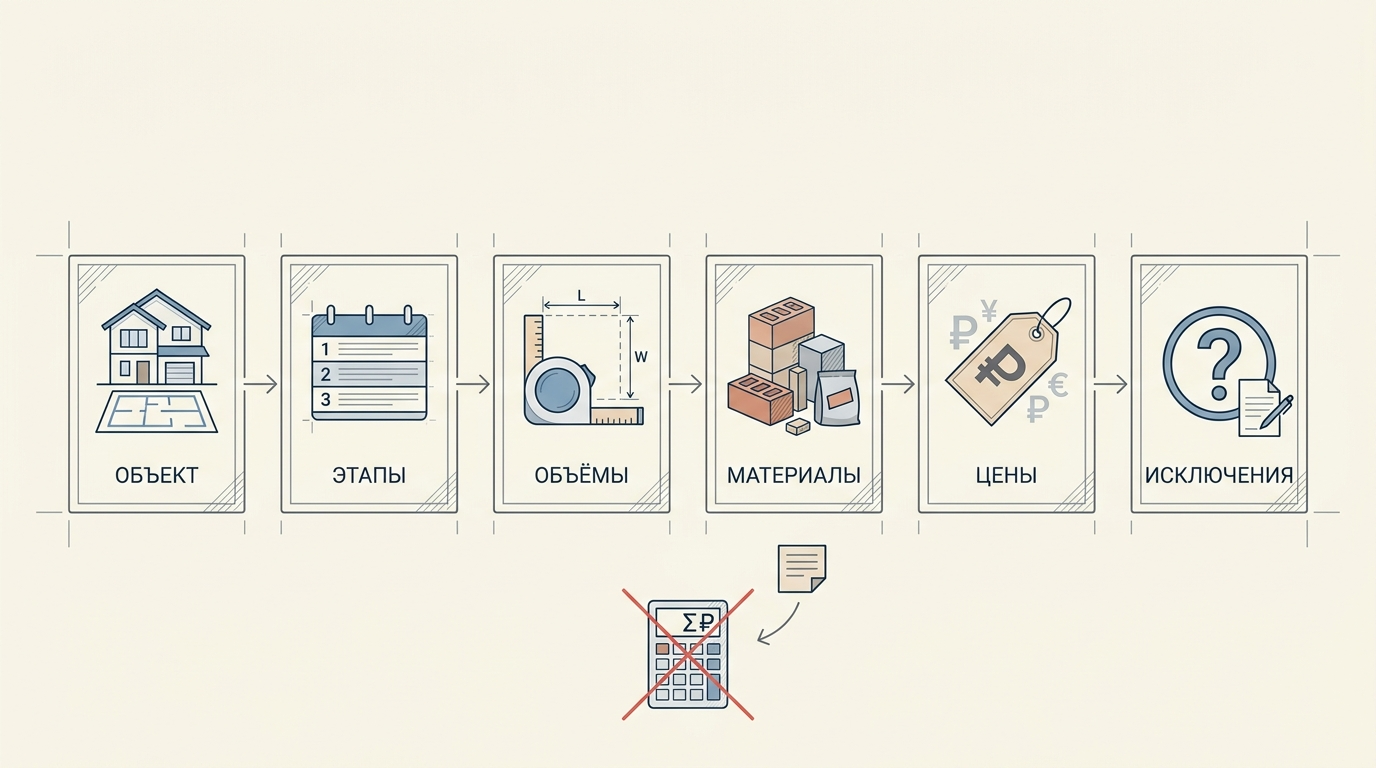

Проверку лучше проводить не по итоговой сумме, а по структуре. Ниже — порядок, который подходит большинству частных домов. Для сложных объектов его стоит дополнить профессиональным аудитом.
В начале сметы должны быть указаны объект, адрес или участок, дата, версия, этап строительства, ссылка на проект или техническое задание. Если смета называется просто «Дом 150 м²», непонятно, к какому набору решений она относится.
Важно сохранять версии файлов. Если подрядчик присылает обновления, называйте их по дате и номеру: «смета_коробка_версия_03». При подписании в договоре должна фигурировать именно финальная версия.
Разделы сметы должны покрывать фактический путь строительства:
Если этап отсутствует, это не всегда ошибка: возможно, он не входит в договор. Но это должно быть прямо указано в исключениях, чтобы позже не возникло спора.
Начните с крупных позиций, которые дают основную сумму: бетон, арматура, кладка, перекрытия, кровля, утепление, фасад, инженерия. Объёмы можно приблизительно сверить по чертежам и базовой геометрии.
Например:
Если конструктив сложный, не пытайтесь самостоятельно оптимизировать несущие элементы. Вопросы фундамента, армирования, перекрытий, стропильной системы и несущих стен должен проверять инженер или проектировщик.
Удобнее, когда материалы и работы показаны отдельно. Так видно, где подрядчик зарабатывает на работе, где — на поставке, а где возможна двойная наценка.
Если подрядчик даёт общую цену «материал + работа», попросите расшифровать хотя бы ключевые позиции. Иначе невозможно понять, что именно изменится при замене материала или корректировке объёма.
Не нужно сверять каждую мелочь. Выберите основные материалы и работы, которые формируют большую часть бюджета: бетон, арматуру, блоки или кирпич, древесину, кровельное покрытие, утеплитель, окна, инженерное оборудование.
Сравнивайте цены по своему региону и на дату сметы. Учитывайте доставку, НДС или его отсутствие, объёмные скидки, сезонность, условия оплаты. Слишком низкая цена на материал так же подозрительна, как и слишком высокая: она может означать другую марку, остатки, некондицию или будущую замену.
Отдельно выпишите все строки со словами «комплекс», «прочие», «дополнительные», «под ключ», «комплект», «расходники», «коэффициент». По каждой задайте вопрос: что именно туда входит, в каком объёме, по какой цене.
Если подрядчик не может раскрыть позицию, её нельзя безопасно подписывать в составе договора.
Хорошая смета показывает не только включения, но и исключения. Например: геология не входит, септик не входит, подключение к магистральным сетям не входит, чистовая отделка не входит, кухня и мебель не входят.
Исключения нужны не подрядчику против заказчика, а обеим сторонам. Они устраняют ожидания, которые не заложены в цене.
Ниже — компактная таблица для первичной проверки. Она не заменяет сметчика, но помогает быстро увидеть слабые места.
| Блок сметы | Что проверить | Риск при ошибке |
|---|---|---|
| Реквизиты | объект, дата, версия, ссылка на проект, этап | невозможно доказать, что подписана нужная смета |
| Объёмы | соответствие чертежам, ведомости и геометрии | переплата за лишние метры, кубы и штуки |
| Материалы | марка, класс, толщина, плотность, производитель или характеристика | подмена на более дешёвый аналог |
| Работы | понятное описание операций, единицы измерения | доплаты за то, что заказчик считал включённым |
| Логистика | доставка, разгрузка, подъём, техника, хранение | внезапные расходы после старта |
| Прочие строки | расшифровка «комплектов» и «комплексов» | скрытые позиции и двойной учёт |
| Исключения | что не входит в цену | конфликт ожиданий и дополнительные счета |
После такой проверки обычно становится понятно, где смета прозрачна, а где требует расшифровки.
Даже честный подрядчик может не включить часть расходов, если техническое задание неполное. Недобросовестный подрядчик использует это сознательно.
Перед подписанием договора отдельно обсудите следующие позиции:
Часть этих расходов может быть включена в стоимость работ, часть оплачивается отдельно. Главное — исключить неопределённость. Фраза «всё включено» без перечня ничего не гарантирует.
Частая ошибка заказчика при выборе подрядчика — сравнивать только итоговую сумму. Две сметы на один и тот же дом могут отличаться на 20–30% не потому, что один подрядчик честный, а другой дорогой, а потому что они считают разный состав работ.
Правильное сравнение делается по одинаковой базе:
Удобно сделать собственную сравнительную ведомость. В неё заносят не все строки, а главные блоки: фундамент, коробка, кровля, окна, фасад, инженерия, отделка, логистика, непредвиденные расходы.
Если у одного подрядчика фундамент стоит существенно дешевле, посмотрите, что именно исключено: арматура, опалубка, бетонный насос, гидроизоляция, утепление, обратная засыпка, дренаж. Если кровля дешевле, проверьте мембраны, доборы, водосточку, снегозадержание, обработку древесины, толщину утепления.
Низкая цена становится преимуществом только тогда, когда состав работ и материалов совпадает с другими предложениями и проектом.

Смета без договора защищает слабо. Договор должен превращать смету в обязательство подрядчика.
Критичные условия:
Особое внимание — формулировке цены. Возможны разные модели: фиксированная цена за согласованный объём, приблизительная смета с уточнением, оплата по факту выполненных объёмов. У каждой модели свои риски. Для частного заказчика наиболее понятна схема, где состав работ и материалов максимально зафиксирован, а изменения допускаются только по письменному согласованию.
В договоре нужно прямо указать: любые дополнительные работы выполняются только после письменного согласования объёма, цены и срока. Устное согласие на стройке не должно превращаться в автоматическую обязанность оплатить неизвестную сумму.
Допработы на стройке бывают нормальным явлением. При вскрытии грунта, уточнении инженерных трасс, изменении планировок или решений заказчика могут появиться реальные дополнительные объёмы. Вопрос не в том, чтобы запретить изменения, а в том, чтобы управлять ими.
В договоре полезно закрепить порядок:
Если работа влияет на несущие конструкции, фундамент, кровлю, инженерные системы или безопасность, решение должен подтверждать профильный специалист. Подрядчик не должен самовольно менять конструктив только потому, что «так проще» или «так все делают».
Отдельно стоит прописать, что работы, необходимые для выполнения уже согласованного результата и не исключённые из сметы, не считаются дополнительными только из-за того, что подрядчик забыл их посчитать. Например, если подрядчик взялся выполнить кровлю по проекту, он не должен потом выставлять отдельный счёт за крепёж, без которого кровля невозможна, если крепёж не был прямо вынесен как поставка заказчика.
Деньги — основной рычаг управления стройкой. Если заказчик заранее оплатил большую часть работ, влияние на подрядчика резко снижается.
Безопаснее привязывать платежи к этапам и фактическому результату:
Не стоит оплачивать работу, которая ещё не выполнена, только потому что подрядчику нужно платить бригаде. Это его организационный риск, если иное не согласовано заранее.
По материалам возможны разные схемы. Если закупает подрядчик, в договоре нужно указать, входят ли материалы в его цену, какие документы он предоставляет, как подтверждается качество и количество. Если закупает заказчик, нужно определить ответственность за хранение, разгрузку, своевременную поставку и простой бригады.
При крупных закупках полезна фотофиксация поставки, накладные, паспорта качества, маркировка, сверка количества на объекте. Для бетона, инженерного оборудования, окон, кровельных систем и утеплителя это особенно важно.
Даже хорошая смета и договор не помогут, если заказчик принимает работы формально. Многие дефекты становятся недоступны после следующего этапа: армирование закрывается бетоном, гидроизоляция — обратной засыпкой, утепление — облицовкой, трубы — стяжкой.
Поэтому в договоре и графике работ желательно выделить скрытые работы, которые нельзя закрывать без осмотра и фотофиксации.
К таким этапам часто относятся:
Список зависит от проекта. Для сложного дома его должен составить инженер или технадзор.
Приёмка должна быть письменной. Если есть замечания, их фиксируют в акте или дефектной ведомости: что именно не принято, где находится дефект, в какой срок его нужно устранить. Фразы «потом поправим» без фиксации часто забываются.
Недобросовестный подрядчик использует не только слабые документы, но и типичные ошибки заказчика.
Чаще всего заказчики:
Важно понимать: контроль со стороны заказчика не означает недоверие ко всем подрядчикам. Это нормальная часть строительного процесса. Добросовестному подрядчику прозрачные правила тоже выгодны: меньше споров, понятнее ответственность, проще доказывать выполненный объём.
Самостоятельная проверка помогает отсеять грубые риски, но не заменяет профессиональную экспертизу. В ряде случаев экономия на проверке может привести к гораздо большим потерям.
Независимого специалиста стоит привлечь, если:
Сметчик проверит объёмы, расценки, дубли, состав работ и материалов. Инженер или проектировщик оценит техническую корректность решений. Технадзор поможет принимать скрытые работы и фиксировать нарушения на объекте.
Не стоит просить сметчика «просто снизить цену». Его задача — не выбить скидку любой ценой, а отделить обоснованные расходы от спорных и показать заказчику реальную картину бюджета.

Используйте этот список как финальную проверку. Если по нескольким пунктам ответ отрицательный, подписывать документы рано.
| Вопрос | Да/нет |
|---|---|
| Есть проект или техническое задание, по которому считалась смета? | |
| Смета содержит дату, версию, объект, этап и ссылку на проект? | |
| Все крупные позиции имеют объём, единицу измерения и цену за единицу? | |
| Укрупнённые строки раскрыты до понятного состава? | |
| Материалы описаны характеристиками, а не только общими словами? | |
| Доставка, разгрузка, техника, мусор и временные расходы учтены или явно исключены? | |
| Объёмы по фундаменту, стенам, кровле и инженерии сверены с проектом? | |
| Сметы разных подрядчиков сравнивались по одинаковому составу работ? | |
| Смета указана в договоре как неотъемлемое приложение? | |
| В договоре прописан порядок допработ и изменения цены? | |
| Указан порядок замены материалов только по согласованию? | |
| Платежи привязаны к этапам, поставкам и приёмке? | |
| Скрытые работы выделены для отдельного осмотра? | |
| Есть порядок фиксации замечаний и сроков их устранения? | |
| При необходимости смета и проект проверены независимым специалистом? |

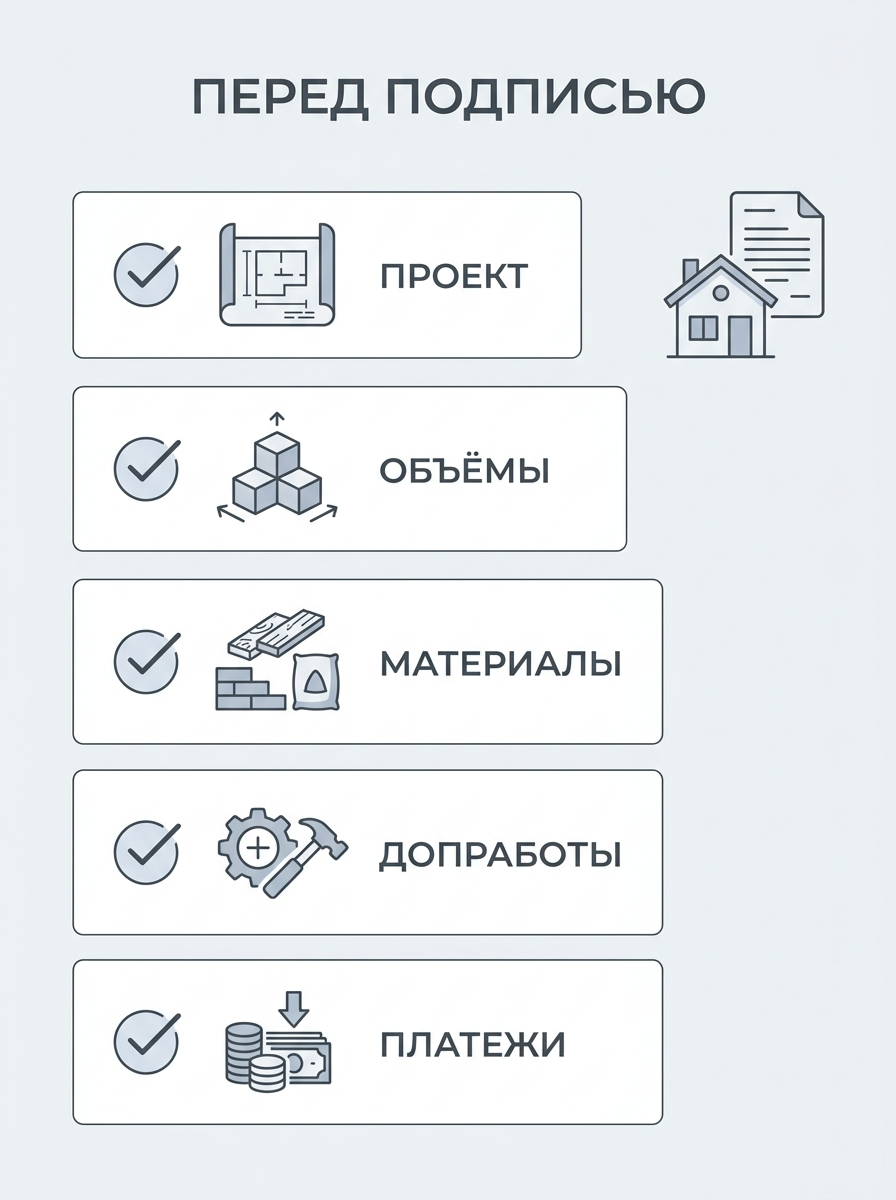

Если подрядчик готов пройти этот чек-лист, предоставить расчёты и внести понятные правки, это хороший знак. Если он отказывается обсуждать ключевые пункты, лучше остановиться до аванса.
Для удобства сведём действия заказчика в последовательность.
Такой подход не гарантирует, что стройка пройдёт без проблем. Но он резко уменьшает пространство для манипуляций и делает спорные ситуации управляемыми.
Обман подрядчиков при строительстве частного дома чаще всего строится не на грубой подделке, а на неопределённости. Завышенные объёмы, двойные позиции, скрытые допработы, подмена материалов, размытые формулировки и крупные авансы работают там, где заказчик подписывает документы без проверки.
Главная защита — связать проект, ведомость объёмов, смету и договор в единую систему. В смете должны быть понятные позиции, объёмы, единицы измерения, цены и характеристики материалов. В договоре — приложения, порядок изменения цены, правила допработ, график платежей, приёмка этапов и ответственность сторон.
Если смета сложная, грунты проблемные, конструктив нестандартный или бюджет велик, разумно привлечь независимого сметчика, инженера или технадзор. Это не лишняя перестраховка, а способ заранее увидеть риски, которые после начала строительства будут стоить значительно дороже.
